CCER項目開發流程及周期介紹

2015-9-1 11:57 來源: 中創碳投

CCER項目開發周期

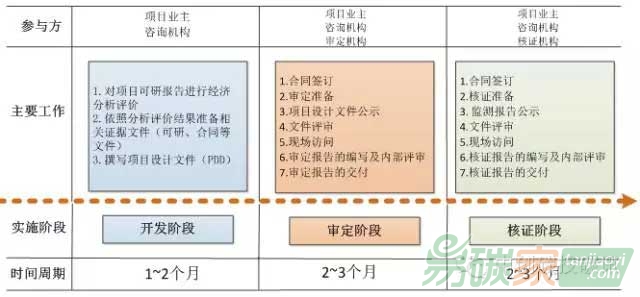

如前所述的ccer項目備案申請的4類項目中,第一類項目為項目業主新開發項目,開發周期相對較長;第二類項目雖然獲得作為CDM項目的批準,但是在開發流程上與第一類項目相同,開發周期同樣較長;而第三、四類項目由于是在CDM項目開發基礎上轉化,開發周期相對較短。一個CCER項目的開發流程及周期如下圖所示。


據此估算,一個CCER的開發周期最少要有5個月。在整個項目開發過程中,還要考慮到不同類型項目的開發難易程度、項目業主與咨詢機構及第三方機構的溝通過程、審定及核證程序中的澄清不符合要求,以及編寫審定、核證報告及內部評審等環節的成本時間,通常情況下一個CCER項目開發時間周期都會超過5個月。

除上述項目開發流程,一個CCER項目成功備案并獲得減排量簽發,還需經過國家發改委的審核批準過程。由上述項目審定及減排量簽發程序,可以推算國家主管部門組織專家評估并進行審核批準的時間周期在60~120個工作日之間,即大約需要3~6個月時間。

綜上累加上述項目開發及發改委審批的時間,正常情況下,一個CCER項目從著手開發到最終實現減排量簽發的最短時間周期要有8個月。

國內碳排放權交易試點的“兩省五市”碳交易體系已為CCER進入各自的碳交易市場開放通道,皆允許CCER作為抵消限制進入碳交易市場,使用比例為5%~10%。作為抵消機制的CCER進入“兩省五市”碳排放權交易市場,將會擴大市場參與并降低減排成本。
